TEPCO reprend les opérations commerciales du réacteur de Niigata
Après des problèmes de sécurité répétés, Tokyo Electric Power Co. a commencé le 16 avril la première exploitation commerciale d'un réacteur depuis la catastrophe de 2011 dans sa centrale nucléaire n°1 de Fukushima.
TEPCO s'attend à ce que l'exploitation du réacteur n°6 de la centrale nucléaire de Kashiwazaki-Kariwa, dans la préfecture de Niigata, améliore son bilan de 100 milliards de yens (629 millions de dollars) par an.
L’Autorité de régulation nucléaire a donné le feu vert final à TEPCO après que le service public ait effectué un « test complet de performance de charge » dans la matinée.
Dans la soirée, la NRA a délivré un « certificat d'inspection avant mise en service », permettant au réacteur de démarrer ses opérations commerciales.

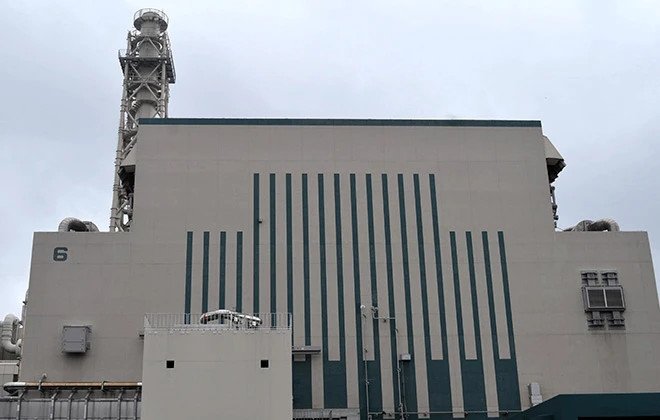

Le réacteur n°6 produira près de sa puissance nominale de 1,356 gigawatts.
Le réacteur était à l'arrêt depuis 14 ans depuis mars 2012.
TEPCO avait prévu de reprendre ses opérations commerciales le 26 février. Mais ce calendrier a été reporté à deux reprises.
Le 21 janvier, peu après le redémarrage initial du réacteur n°6, une alarme de barre de commande s'est déclenchée, forçant un arrêt complet du réacteur.
Le 9 février, le réacteur a redémarré, mais le 12 mars, une alarme indiquant une fuite électrique mineure a interrompu la production et le transport d'électricité. Le réacteur a été mis hors service et une enquête a été menée.
La cause de l'alarme était une plaque métallique endommagée reliant le générateur à la terre. TEPCO a remplacé la pièce et a repris la production et le transport d'électricité.
Après avoir atteint une production de 100 % le 27 mars, l'entreprise a mené des inspections au cours d'une phase « d'opération d'ajustement » pour maintenir la stabilité.
TEPCO avait initialement prévu de redémarrer d'abord le réacteur n°7 de la centrale, mais les retards dans la construction des installations antiterroristes obligatoires ont contraint l'entreprise à changer de politique et à donner la priorité au réacteur n°6.
La NRA envisage de modifier le point de départ de la date limite d'installation des installations antiterroristes, ce qui permettrait à TEPCO d'exploiter le réacteur n°6 jusqu'en avril 2031.
